Xe bê tông tươi chở được bao nhiêu khối? Cách tính đúng

admin 17

Câu hỏi xe bê tông tươi chở được bao nhiêu khối thường được trả lời bằng một con số: 6 khối, 8 khối hay 10 khối. Nhưng con số ghi trên thành bồn là dung tích danh nghĩa của thùng trộn — không phải khối lượng bê tông chiếc xe được phép chở trên đường, cũng không phải khối lượng sẽ được nghiệm thu tại công trình. Bài này trình bày cách tra ra con số thật, dựa trên TCVN 9340:2012Thông tư 12/2025/TT-BXD. Nếu chưa nắm khái niệm nền, xem trước bài bê tông tươi là gì.

Sơ đồ mặt cắt thùng trộn xe bê tông so sánh dung tích hình học với mức nạp tối đa 63 phần trăm khi trộn trên xe và 80 phần trăm khi chỉ khuấy

Dung tích thùng trộn không phải là số khối chở được

Có ba con số khác nhau cùng bị gọi chung là “bao nhiêu khối”: dung tích hình học của thùng, dung tích danh nghĩa in trên bồn, và khối lượng hàng chuyên chở cho phép ghi trong giấy chứng nhận kiểm định. Chỉ con số thứ ba mới quyết định xe được chở bao nhiêu một chuyến.

Thùng trộn không được nạp đầy. Bê tông phải được đảo liên tục suốt quãng đường; nạp đầy thì cánh xoắn chỉ ép chứ không trộn, và hỗn hợp trào ra mỗi khi xe lên dốc hoặc phanh gấp. Theo tài liệu tham chiếu của AASHTO, khi thùng dùng để trộn trên xe chỉ được nạp tối đa 63 % dung tích hình học; khi chỉ khuấy bê tông đã trộn xong tại trạm, mức nạp tối đa là 80 %.

Suy ra: một xe giao 8 m³ theo kiểu trộn trên xe cần thùng dung tích hình học khoảng 8 ÷ 0,63 ≈ 12,7 m³. Đó là lý do hay thấy hai con số khác nhau in trên cùng một chiếc xe. Với trạm trộn cố định, bê tông đã trộn xong tại trạm nên xe chỉ khuấy — cùng cỡ thùng chở được nhiều hơn xe tự trộn dọc đường.

Dải dung tích xe bê tông tươi thường gặp

Nhóm xe Dung tích danh nghĩa Khối lượng bê tông ở 2,4 t/m³
Xe mini 1,5 – 3 m³ ≈ 3,6 – 7,2 t
Xe nhỏ 4 – 5 m³ ≈ 9,6 – 12,0 t
Xe cỡ trung 6 – 8 m³ ≈ 14,4 – 19,2 t
Xe cỡ lớn 9 – 12 m³ ≈ 21,6 – 28,8 t

Cột dung tích là dải quan sát trên thị trường, không phải trị số quy định trong tiêu chuẩn nào. Nhóm 6–8 m³ phổ biến nhất vì vừa giảm số chuyến, vừa đi được đường khu dân cư. Xe mini dành cho hẻm hẹp, ngõ cụt, cổng thấp. Khi khối lượng quá nhỏ và mặt bằng quá chật, đôi khi trộn tại chỗ lại hợp lý hơn — xem bài so sánh bê tông tươi và trộn tay.

Một mét khối bê tông tươi nặng bao nhiêu tấn?

Đây là hệ số quy đổi bắt buộc trước khi tính tải trọng. TCVN 9340:2012 (điều 1) áp dụng cho hỗn hợp bê tông trộn sẵn có khối lượng thể tích từ 2.200 đến 2.500 kg/m³. Nghĩa là 1 m³ bê tông tươi thông thường nặng 2,2 – 2,5 tấn; tính sơ bộ lấy 2,4 tấn/m³ cho phần lớn cấp phối đá 1×2. Như vậy 6 m³ nặng khoảng 14,4 tấn, 8 m³ khoảng 19,2 tấn, 10 m³ khoảng 24 tấn.

Con số chính xác cho từng lô phải lấy từ phiếu chất lượng — Phụ lục B của TCVN 9340:2012 có dòng riêng ghi khối lượng thể tích. Cấp phối càng nhiều đá, khối lượng thể tích càng cao; tham khảo thành phần cụ thể trong bài cấp phối bê tông mác 300.

Trần khối lượng toàn bộ theo Thông tư 12/2025/TT-BXD

Biểu đồ trần khối lượng toàn bộ của xe ô tô ba trục bốn trục và năm trục theo Thông tư 12 năm 2025 và phần khối lượng còn lại dành cho bê tông

Văn bản đang hiệu lực là Thông tư 12/2025/TT-BXD, hiệu lực từ 01/7/2025, thay thế Thông tư 39/2024/TT-BGTVT. Nhiều tài liệu vẫn viện dẫn Thông tư 46/2015/TT-BGTVT — bản này không còn là căn cứ. Điều 15 khoản 1 quy định khối lượng toàn bộ của xe: hai trục ≤ 16 tấn; ba trục ≤ 24 tấn; bốn trục ≤ 30 tấn; năm trục trở lên ≤ 32 tấn (khoảng cách tâm trục đầu–cuối ≤ 7 m) hoặc ≤ 34 tấn (> 7 m).

Cần đọc kỹ hai chữ “khối lượng toàn bộ”: đó là khối lượng cả xe gồm bản thân xe, hàng hoá và người trên xe — không phải khối lượng hàng.

Công thức tính số khối tối đa một xe được chở

Số m³ tối đa = (Trần khối lượng toàn bộ − Khối lượng bản thân xe) ÷ Khối lượng thể tích bê tông

Cấu hình trục Trần toàn bộ Nếu bản thân xe 12 t Nếu bản thân xe 14 t
Ba trục 24 t ≈ 5,0 m³ ≈ 4,2 m³
Bốn trục 30 t ≈ 7,5 m³ ≈ 6,7 m³
Năm trục, d ≤ 7 m 32 t ≈ 8,3 m³ ≈ 7,5 m³
Năm trục, d > 7 m 34 t ≈ 9,1 m³ ≈ 8,3 m³

Khối lượng bản thân xe 12 t và 14 t chỉ để minh hoạ cách tính, không phải thông số của mẫu xe cụ thể; bê tông lấy 2,4 t/m³. Kết quả thấp hơn con số quen thuộc: xe bốn trục bản thân 12 tấn chỉ còn 18 tấn cho hàng, tương đương 7,5 m³ — chưa tới 8 m³. Điều này không có nghĩa mọi xe ghi 8 m³ đều sai, mà là dung tích thùng và khối lượng hàng được phép chở phải kiểm tra riêng, cái nào nhỏ hơn thì cái đó quyết định.

Để biết chắc, hỏi nhà cung cấp ba con số đều có trên giấy tờ: khối lượng hàng cho phép trong giấy kiểm định của xe; khối lượng thể tích lô bê tông theo phiếu chất lượng; và dung tích danh nghĩa của thùng. Chia số thứ nhất cho số thứ hai, rồi so với số thứ ba.

Đường vào công trình quyết định cỡ xe

Nhiều đơn hàng vỡ tiến độ vì xe không vào được. Cần khảo sát trước: bề rộng đường và chỗ quay đầu; tải trọng cầu, cống, tấm đan trên toàn tuyến — thường thấp hơn nhiều trần 30 tấn; và tầm với máng xả — xa hơn thì phải thêm bơm, báo trước khi thiết kế cấp phối.

Cần bao nhiêu chuyến xe?

Tính khối lượng bê tông của hạng mục, cộng hao hụt, rồi mới chia cho dung tích một chuyến. Cách tính cho từng loại kết cấu xem bài cách tính khối lượng bê tông tươi cho công trình.

Khối lượng (đã cộng hao hụt) Xe 6 m³ Xe 8 m³ Xe 10 m³
10 m³ 2 chuyến 2 chuyến 1 chuyến
20 m³ 4 chuyến 3 chuyến 2 chuyến
30 m³ 5 chuyến 4 chuyến 3 chuyến
50 m³ 9 chuyến 7 chuyến 5 chuyến
100 m³ 17 chuyến 13 chuyến 10 chuyến

Bảng làm tròn lên vì không thể đặt nửa chuyến. Đặt vừa khít, không dự phòng cho chuyến cuối là tình huống tệ nhất: thiếu vài trăm lít thì mạch ngừng sai vị trí thiết kế, còn gọi thêm chuyến thì gần như chắc chắn vượt thời gian lưu cho phép.

Thời gian lưu bê tông trong xe

TCVN 4453:1995 (điều 6.3.1) quy định thời gian lưu hỗn hợp cần xác định bằng thí nghiệm; khi không có số liệu, tham khảo Bảng 14 cho bê tông không phụ gia: nhiệt độ trên 30 °C — 30 phút; 20–30 °C — 45 phút; 10–20 °C — 60 phút; 5–10 °C — 90 phút.

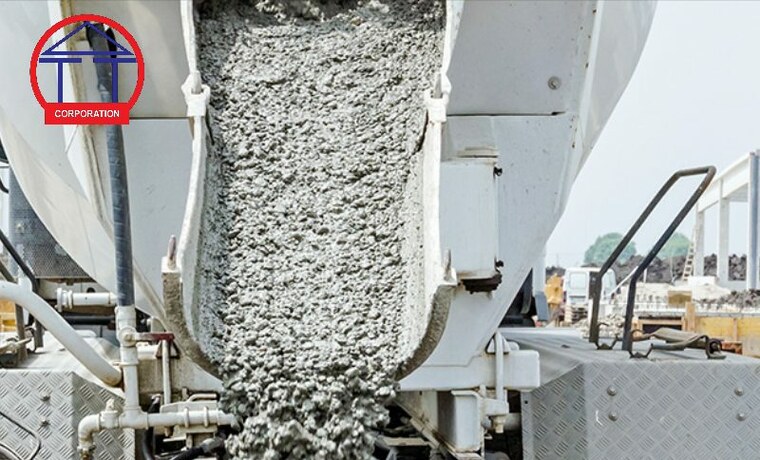

Bê tông tươi được xả từ máng xe bồn xuống khu vực đổ có lưới thép tại công trường

Phần lớn thời gian trong năm, nhiệt độ ban ngày ở Phú Yên thuộc nhóm trên 30 °C hoặc 20–30 °C — chỉ 30–45 phút tính từ lúc trộn xong tới lúc đổ xong, gồm cả xếp hàng chờ. Với phụ gia kéo dài đông kết thì quỹ này dài hơn, nhưng phải là phụ gia ghi trong hợp đồng và có số liệu thí nghiệm.

Tuyệt đối không thêm nước vào bồn khi bê tông mất độ sụt. Theo điều 6.1 của TCVN 9340:2012, tỷ lệ N/X lớn nhất là thông tin bắt buộc khi đặt hàng, tức là điều khoản hợp đồng. Thêm nước tại công trình là phá điều khoản đó, và lô bê tông không còn căn cứ nghiệm thu theo cường độ.

Nghiệm thu khối lượng tại nơi giao nhận

Điều 7.1.6 của TCVN 9340:2012: khối lượng hỗn hợp bê tông được nghiệm thu theo thể tích tại nơi giao nhận, và thể tích xác định khi xả cần được giảm đi với hệ số lèn chặt khi vận chuyển (Phụ lục C). Bê tông tươi cho công trình dân dụng thường thuộc nhóm dẻo D3–D4, hệ số lèn chặt 0,97 – 0,98. Với một chuyến 8 m³ đo khi xả, phần được nghiệm thu khoảng 7,8 m³ — chênh lệch này hợp lệ theo tiêu chuẩn, không phải thiếu hàng.

Cũng điều 7.1.6 cho phép nghiệm thu theo thoả thuận trong hợp đồng (theo phiếu xuất tại trạm, hoặc theo cân). Điều quan trọng là chốt một cách duy nhất và ghi vào hợp đồng từ đầu. Độ sụt phải kiểm tra trong vòng 20 phút sau khi xe đến nơi giao (điều 7.1.3); quá mốc này kết quả không còn là căn cứ.

Nhà máy Sản xuất VLXD Thành An Phú Yên cung cấp bê tông tươi

Đội xe bồn chở bê tông tươi đỗ tại sân Nhà máy Sản xuất VLXD Thành An Phú Yên, phía sau là nhà xưởng

Nhà máy (thuộc Tổng công ty CP Thành Trung) cung cấp bê tông tươi cùng hệ vật liệu đồng bộ cho công trình hạ tầng và dân dụng: cấp phối đá dăm, đá xây dựng, cấu kiện bê tông đúc sẵn, cống, bó vỉa và cừ ván BTCT dự ứng lực. Khi đặt hàng, đội kỹ thuật sẽ khảo sát đường vào để chốt cỡ xe và thống nhất trước cách nghiệm thu khối lượng. Giá phụ thuộc mác, độ sụt, phụ gia, khối lượng và cự ly — liên hệ hotline 0973 33 6666 để nhận báo giá.

Câu hỏi thường gặp

Xe bê tông tươi chở được bao nhiêu khối một chuyến?

Dung tích danh nghĩa phổ biến 6–8 m³, nhưng số khối thực tế bị giới hạn bởi trần khối lượng toàn bộ theo Thông tư 12/2025/TT-BXD. Xe bốn trục (trần 30 tấn) có bản thân 12 tấn chỉ chở được khoảng 7,5 m³.

Vì sao thùng xe 12 m³ mà chỉ giao được 8 m³?

Vì 12 m³ là dung tích hình học của thùng. Khi trộn trên xe chỉ được nạp tối đa 63 % dung tích hình học, tức khoảng 7,6 m³.

Bê tông được lưu trong bồn tối đa bao lâu?

Với bê tông không phụ gia theo Bảng 14 TCVN 4453:1995: 30 phút khi trên 30 °C, 45 phút khi 20–30 °C. Có phụ gia kéo dài đông kết thì dài hơn, theo số liệu thí nghiệm.

Kết luận

Số khối một xe bê tông tươi chở được là con số nhỏ nhất trong ba ràng buộc: dung tích nạp cho phép của thùng (63 % khi trộn, 80 % khi khuấy), phần khối lượng còn lại dưới trần của Thông tư 12/2025/TT-BXD chia cho 2,2–2,5 t/m³, và thể tích nghiệm thu sau hệ số lèn chặt 0,97–0,98.

Cần bê tông tươi cho công trình? Nhà máy Sản xuất VLXD Thành An Phú Yên — Thôn Lương Phước, xã Sơn Thành, Đắk Lắk. Báo giá theo mác và khối lượng: liên hệ hotline 0973 33 6666.
